橋梁支座的更換方法及施工步驟
一、橋梁支座更換的方法都有哪些
1、枕木滿布式更換支座: 以枕木為基礎設置布滿式或者部分木支架至橋梁梁體處,支架上放千斤頂,優點是操作簡便,缺點是工期長,成本高,不適宜墩體過高的工程。
2、橋面鋼導梁法支座更換:配合頂升設備,抬升梁體后對病害支座進行更換,優點橋下場合無要求,不影響橋下通車,缺點:鋼梁長度有限制,跨徑不可過大。
3、端部整體頂升法支座更換:以地面為基礎,墩臺兩側建立頂升基礎,槽鋼,螺栓連接成受力鋼梁,千斤頂架在鋼梁上,抬升梁體對支座進行更換。優點是橋下通車不影響,缺點是對地基要求高,工序時間長。
4、鞍型支架法橋梁支座更換: 用橋梁本身做支撐在蓋梁上設置支架,放置千斤頂,頂升橋梁支座更換。優點:施工方便不受河床,橋下水深和橋高度影響。缺點:頂升過程中蓋梁發生偏心受壓現象以及支架變形過大現象。

二、方案的實施
1.配載計算及配載車布置
為保證一孔橋梁的整體受力及同步頂升,首先應按照設計文件計算橋面、中梁、邊梁、護欄等上部構造的重量,然后根據整體重量均衡的原則進行配載,通常選用車輛均勻布置配載,保證頂升過程中受力均衡。
2.橋梁支座更換主要施工材料設備
機械名稱:發電機組,電焊機,液壓站,單向超薄千斤頂,百分表,手動千斤頂,配載車,登高吊籃架,氣割設備,液壓分配均衡器,高壓分配油管。
三、橋梁支座更換頂升施工步驟。

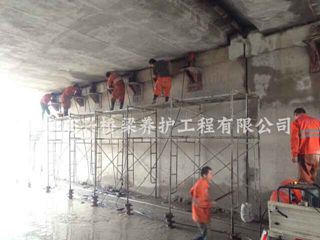

1.頂升前為了安全起見,根據需要可能要對橋段進行臨時封閉,避免施工過程發生意外。
2.試頂完成后,在項目負責人的統一指揮下,千斤頂同時頂升。將千斤頂打壓,頂住梁底,觀察百分表讀數的變化,百分表開始有規律的轉動,記錄初讀數,直到全部頂升到位,支座可順利取出。整個頂升過程均須對主梁、橋面及附屬設施進行認真觀察,如有異常立即停止頂升。
3.頂升到位后,統一在梁底安放預先準備的楔形枕木及預制鋼板進行臨時支墊,支墊要求牢固可靠,支墊過程不可放松千斤頂。
4.支墊完成,取出舊支座后,先認真清除原梁底不銹鋼板上的銹跡及污垢,涂上一層潤滑油脂,然后用水平量尺檢查支座下墊石表面是否平整,能否滿足安裝要求,對墊石表面的油污及浮漿表面要打磨清除干凈。在安放新支座前,還需在原支座位置及新支座表面進行十字定位,以確保支座更換后位置準確。
5.對于由于梁體安裝不當或梁底表面不平整所造成的支座偏壓,可采用結構膠進行脫空部位的局部填充,以保證支座全截面受壓。
6.在安裝前將四氟板支座中的四氟板表面的儲油槽內的硅脂充滿,保證四氟板表面和不銹鋼表面的潔凈,不得有損傷、拉毛現象,同時按要求安裝支座防塵罩。
7.橋梁支座更換完畢主梁就位時,也應分布進行,先將梁底臨時支撐解除,然后順序下落梁體就位。注意要交叉放松千斤頂,不能同時放松,以防橋面損壞或壓壞個別千斤頂。
